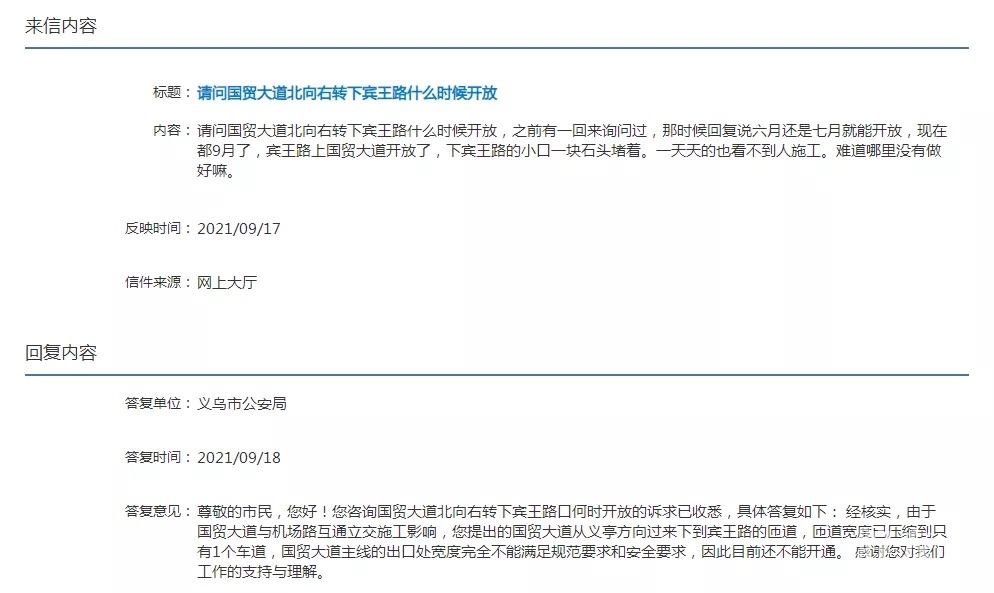

日前,有市民在浙江统一政务咨询平台询问国贸大道北向右转下宾王路什么时候开放?
义乌市公安局9月18日答复:经核实,由于国贸大道与机场路互通立交施工影响,您提出的国贸大道从义亭方向过来下到宾王路的匝道,匝道宽度已压缩到只有1个车道,国贸大道主线的出口处宽度完全不能满足规范要求和安全要求,因此目前还不能开通。感谢您对我们工作的支持与理解。
同样在不久前,有市民咨询国贸大道往苏溪、大陈方向上口何时开通。
义乌市公安局答复:经核实,随着轻轨施工进入后期阶段,国贸大道与宾王路路口交通逐步恢复,4月29日国贸大道主线往市场方向的隧道恢复通行,国贸大道与宾王路路口交通状况得到显著改善。但由于国贸大道与机场路互通立交施工影响,国贸大道从南向过来下到宾王路的匝道还不能开通,且匝道宽度也压缩到只有1个车道。由干宾王路右转往国贸大道苏溪方向的入口匝道,与国贸大道下到城北路的出口之间距离比较近(只有180米),两股交通流交织很严重。在轻轨施工前的交通组织方案,就是优先保障宾王路进入国贸大道的车流,想要从国贸大道下到城北路去市场的车辆必须要先从南侧宾王路下匝道通行,再经过国贸大道与宾王路路口地面信号灯后,从辅道下到城北路通行。
目前,由于国贸大道南向下匝道无法开通,为了优先保障国贸大道往市场方向的车流,所以宾王路右转上国贸大道往苏溪大陈方向的这条匝道,当前不具备开通条件。待国贸大道与机场路互通立交建成后,该匝道才可以同步开通。感谢您对我们工作的支持与理解。
来源:义屋
